中國混凝土網
當前位置: 首頁 » 資訊 » 行業動態 » 正文

官地水電站尾水出口圍堰首倉混凝土開盤

放大字體  縮小字體 發布日期:2009-01-19  來源:中國混凝土網  作者:中國混凝土網
核心提示:官地水電站尾水出口圍堰首倉混凝土開盤

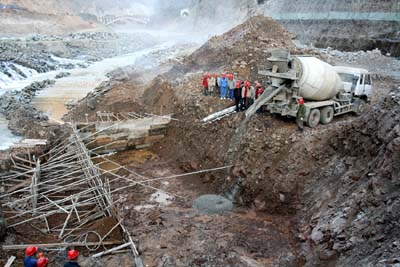

  由官地施工局承擔的官地水電站引水發電系統尾水出口圍堰首倉混凝土,比原計劃提前開盤。

  由于導流洞截流后,經過2008年一個汛期,雅礱江尾水洞出口段底部淤積的泥沙及石渣越來越多,致使江水比往期相同流量條件下壅高近6米,這直接導致在該條件下尾水出口圍堰無法施工。尾水出口圍堰是引水發電系統三大難點工程中列為首位的最困難的施工項目。經過與監理、業主多次溝通并達成共識,增加了河道清理、尾水出口開挖通道、防滲等合同項目,圍堰的施工技術方案也進行了調整優化。設計調整后的圍堰,迎水面最大堰高約為16米,圍堰頂軸線長約211.7米。圍堰基本斷面為迎水面垂直,背水面為斜面,底部的最大寬度約為11米,頂寬3米。圍堰全部采用C15片石混凝土。計劃要求,2009年5月31日,完成尾水出口二期圍堰施工。

  施工局克服重重困難,精心組織,尾水出口圍堰提前開工,并實現首倉混凝土開盤澆筑,為2009年5月底完成二期圍堰施工目標,創造了有利的條件。



[ 資訊搜索 ]  [ 加入收藏 ]  [ 告訴好友 ]  [ 打印本文 ]  [ 違規舉報 ]  [ 關閉窗口 ]


0條 [查看全部]  相關評論


推薦企業

?2006-2016 混凝土網版權所有

地址:上海市楊浦區國康路100號國際設計中心12樓 服務熱線:021-65983162

備案號: 滬ICP備09002744號-2 技術支持:上海砼網信息科技有限公司

滬公網安備 31011002000482號
